Giải quyết bài toán thiếu điện bằng cách nào?

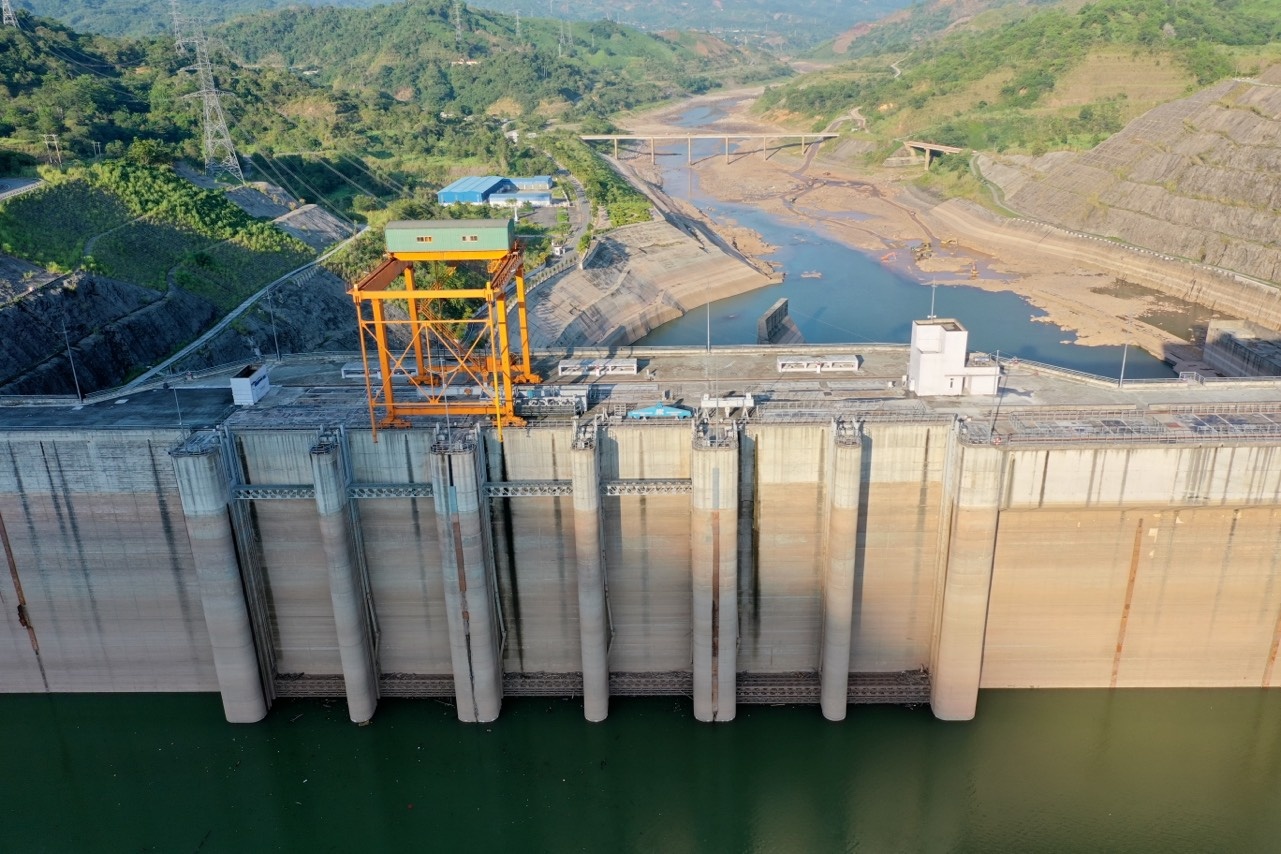

Nhà máy Thủy điện Lai Châu công suất 1.200MW đã phải vận hành dưới mực nước chết |
Tháng 8 áp lực thiếu điện mới được giải tỏa
Ông Nguyễn Quốc Trung, Phó giám đốc Trung tâm Điều độ hệ thống điện quốc gia (A0) cho biết, từ các tháng 3, 4 năm 2023 bắt đầu xuất hiện những điểm khó khăn trong quá trình vận hành hệ thống điện. Tình hình đặc biệt căng thẳng bắt đầu vào cuối tháng 5 với phụ tải sử dụng điện tăng đột biến. Tháng 6, nhu cầu sử dụng điện tiếp tục tăng cao trong khi hạn hán căng thẳng.
Theo thông lệ, hồ Lai Châu, ở vị trí trên cùng dòng sông Đà, trong vòng 100 năm thì có một năm hạn hán với lượng nước về đạt 180m3/s. Tuy nhiên, theo số liệu ghi nhận được mấy ngày gần đây, lưu lượng nước về 130m3/s. Ngoài ra, còn nhiều hồ lớn khác có mực nước bằng hoặc dưới mực nước chết. Hiện, còn duy nhất hồ Hòa Bình giữ được nước, bảo đảm cung cấp điện. Còn tại các nhà máy nhiệt điện, do vận hành kéo dài trong nắng nóng nên nhiều tổ máy phát sinh sự cố, bắt buộc phải giảm công suất, càng gây thiếu hụt điện, Phó giám đốc A0 thông tin.
Bên cạnh đó, hiện tượng El Nino tái diễn năm nay, cộng với năm nay là năm nhuận, mùa khô sẽ có thêm 1 tháng vẫn sẽ khiến áp lực cấp điện gia tăng. Khoảng đầu tháng 7 hàng năm, tần suất lũ về cao, nước về thượng nguồn sông Đà nhiều hơn nên nếu không có gì thay đổi, căng thẳng cấp điện tại miền Bắc mùa hè năm nay sẽ được giải tỏa.
Để giải tỏa tình trạng thiếu điện hiện nay, hơn 200 nhà máy thủy điện nhỏ ở khu vực miền Bắc phải vận hành vào đúng lúc khách hàng cần để hạn chế tối thiểu việc tiết giảm. Việc này làm lợi cho miền Bắc hơn 1.000 MW. Ngoài ra, EVN cũng phải tính đến việc nhập khẩu điện song nguồn này cũng khó khăn do Trung Quốc cũng đang cắt giảm điện. Tổng lượng điện nhập khẩu rất bé, gần như không đáng kể trong tổng sản lượng miền Bắc.
Do đó, “chúng tôi vẫn cần sự đồng hành của khách hàng trong việc duy trì hệ thống điện miền Bắc ổn định. Nếu không tiết kiệm điện và có những giải pháp cấp bách, khi thủy điện Hòa Bình về mực nước chết thì chúng ta sẽ mất 1.920 MW nữa. Tình hình lúc ấy sẽ rất khó khăn và căng thẳng hơn rất nhiều. Khi nhà máy có vai trò điều tần hệ thống này không còn nữa, thì ảnh hưởng rất lớn. Cho nên rất cần sự chung tay của khách hàng khu vực phía Bắc”, đại diện A0 kêu gọi.
Toàn cảnh Tọa đàm |
Thiếu điện đã được dự báo trước
Nói về tình trạng thiếu điện hiện nay, ông Hà Đăng Sơn, chuyên gia năng lượng, cho hay, tình trạng thiếu điện đã được cảnh báo cách đây 2 năm và được nhắc nhiều hơn từ năm 2022, đặc biệt là ở khu vực phía Bắc. Các tính toán đều nói rủi ro lớn trong cung ứng điện cho miền Bắc trong năm 2023-2024. Đó là do miền Bắc gần như không có nguồn mới nào cả. Ngay nhiệt điện Thái Bình 2 xây dựng gần 10 năm mới được hòa lưới thành công. Thủy điện thì 3-4 năm qua đều xây dựng hết rồi.
Cùng chung nhận định này, chuyên gia Nguyễn Đình Cung phân tích, miền Bắc với tốc độ tăng trưởng nhanh, tăng theo nhu cầu về điện trong khi không có nguồn nào được bổ sung. Thiếu điện do nguyên nhân nắng nóng và hạn hán là việc của trời nhưng không phải chúng ta không dự báo trước được. Và khi không có nguồn dự phòng, thời điểm này chúng ta buộc phải huy động theo kiểu “giật gấu vá vai” trong khi truyền tải điện dư thừa ở miền Trung và Nam ra gặp nhiều khó khăn.
Thực tế, miền Bắc là khu vực có tốc độ tăng trưởng phụ tải cao nhất cả nước, ngưỡng 9,3%/năm trong 2016-2020, tương ứng gần 6.000 MW. Nhưng tăng trưởng nguồn điện chỉ đạt 4.600 MW giai đoạn này, khoảng 4,7% một năm. Ngược lại, ở miền Trung và miền Nam tăng trưởng nguồn điện cao hơn nhiều so với tăng trưởng nhu cầu. Do đó, việc truyền tải điện từ miền Nam, miền Trung ra miền Bắc đang nhận được nhiều kỳ vọng.
Đề cập khả năng truyền tải điện từ miền Trung ra miền Bắc, ông Võ Quang Lâm, Phó Tổng giám đốc EVN cho biết, lưới truyền tải Bắc – Nam đã có 2 đường dây 500 kV mạch 1 và mạch 2, và đã xây dựng mạch 3 từ Vũng Áng (Hà Tĩnh) đi vào phía Nam. Trong 27 tỉnh miền Bắc, Hà Tĩnh hưởng lợi đường dây này nên tình hình cung ứng điện tốt hơn.
Ngoài ra, tổng sơ đồ điện VIII đã đặt ra kế hoạch làm đường dây 500kV mạch 3 từ Hà Tĩnh trở ra miền Bắc kết nối đến Hưng Yên để khép kín mạch vòng này, thời gian thực hiện từ nay đến năm 2030. Đây là vấn đề cấp thiết nên EVN đang giao Tổng công ty truyền tải điện quốc gia báo cáo bộ ngành thực hiện ngay dự án này. Nếu dốc sức làm thì có thể có thêm 1.000-1.500 MW kết nối mạch vòng đưa điện từ Nam ra Bắc.
Dưới góc độ tài chính, ông Hà Đăng Sơn đề xuất tình trạng khẩn cấp này cần có sự can thiệp lớn nhất của Chính phủ, Quốc hội, trong đó liệu có thể cho EVN dùng tạm một khoản tiền rồi hoàn lại về sau hay không để EVN ứng phó với tình huống không may mắn là tiếp tục hạn hán trong thời gian tới.
